今年国庆节期间,清江之畔的姚家平水利枢纽工程建设现场依然机器轰鸣、热火朝天。作为国家150项重大水利工程项目、清江流域防洪控制性工程,姚家平水利枢纽最大坝高175米,是世界最高的碾压混凝土双曲拱坝。今年10月,工程将迎来主河床截流的关键节点。目前,两条导流洞均已贯通,正紧锣密鼓开展截流前一系列准备工作。
洞室深处,技术服务“零距离”。节日期间,公司项目团队深入地下洞室开挖现场,实地查看围岩揭露情况,与施工、监理单位现场会商,针对围岩类别变化、支护参数动态调整等问题逐一明确技术方案,做到发现一处、会商一处、解决一处,对反馈问题实施“动态清零”,确保技术保障到位。
坝肩之上,严把边坡安全关。左坝肩边坡是拱坝建设的根基。项目团队坚持对边坡开挖支护情况开展常态化巡查,逐区段核查开挖坡比和支护措施,结合近期持续降雨重点排查截排水情况,确保边坡始终处于安全受控状态。
截流在即,使命在肩。从幽暗的地下洞室,到云雾缭绕的坝肩坡顶,公司项目团队用脚步丈量责任,把“假期”写成“工期”,把“节日”化作“坚守”,以全天候响应、高质量服务,全力护航工程截流目标。下一步,项目团队将继续紧盯关键节点,以更实、更细、更优的技术服务,为工程顺利截流和后期建设贡献湖北水院力量,以实际行动向祖国华诞献礼。

地下洞室开挖技术指导

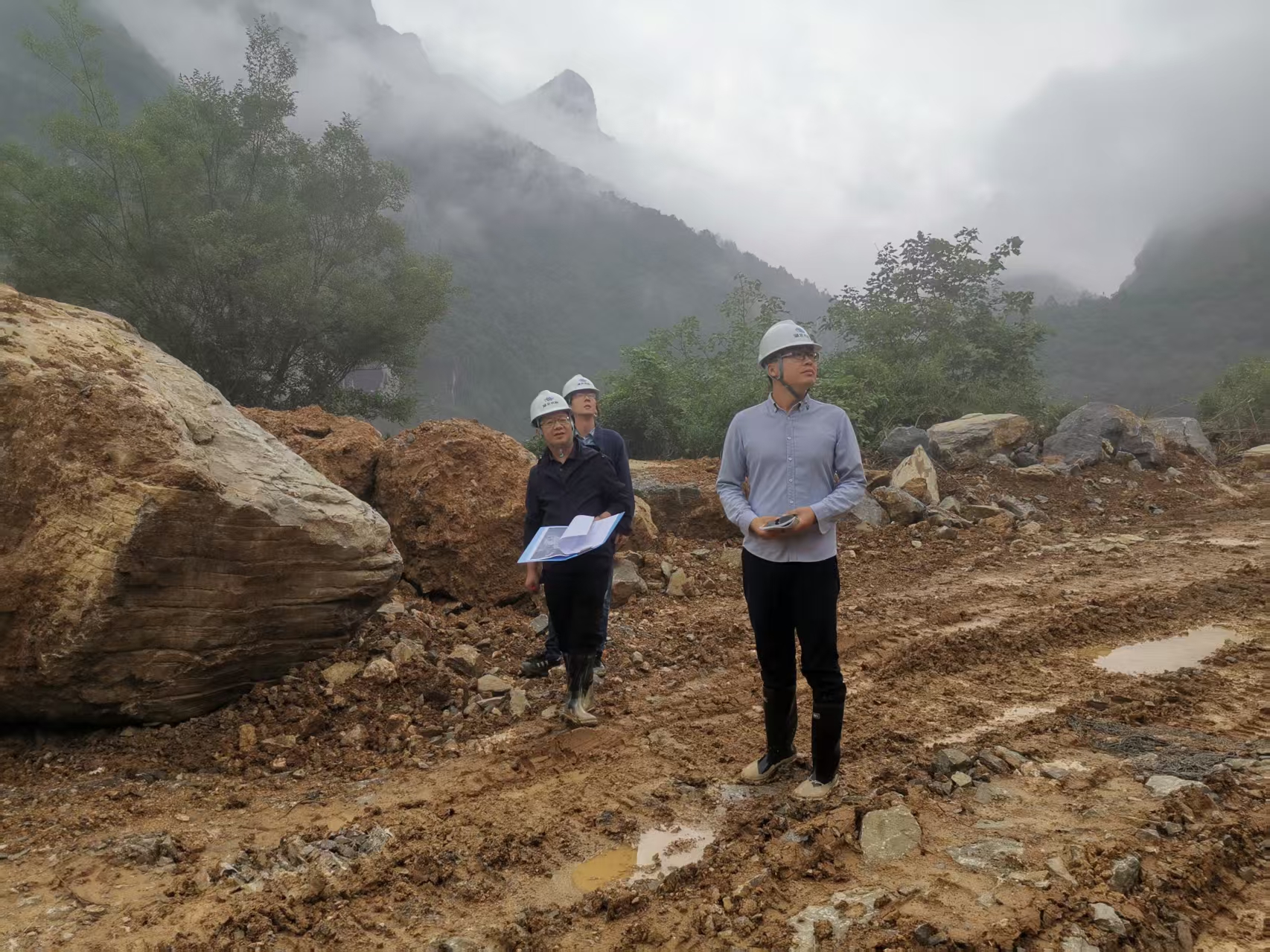

左坝肩边坡开挖支护情况巡查
