致敬!霜降时节奋战在俄日水电站一线的设代人员
作者:李锐    来源:成都分院     日期:2019-10-29



        10月24日,霜降时节,四川省阿坝州俄日水电站建设工地,早已袭来阵阵寒意,狂风肆虐,气温骤降。然而,高原的寒流、缺氧也难不住湖北水院人干事创业的激情——他们依然坚守施工现场,提供优质技术服务。一个个坚守岗位的身影,给海拔3200米的川西高原增添了一道更亮丽的风景线。

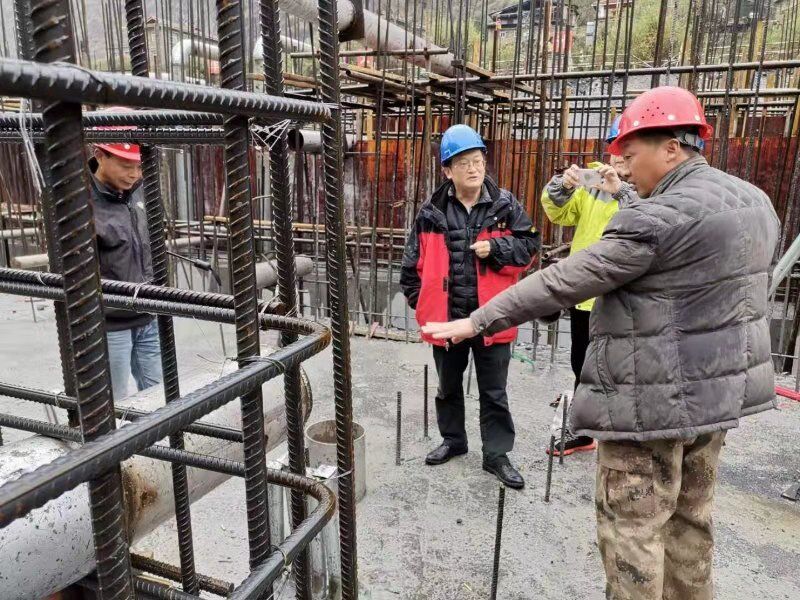

        10月25日,机电设计处副处长胡新益和电气专业负责人陈磊,风尘仆仆赶赴工程现场实地查看指导,重点了解首部与厂房枢纽工程施工完成情况,同参建各方针对施工过程中遇到的一些技术难题进行了深入沟通和交流,并对首部及厂房枢纽机电安装工程的下一步施工方案提出了指导性意见和建议。

        现场设代组地质、水工专业,密切关注工程地质状况,积极履行各项设代义务。由于工程引水线路长,局部洞段覆盖层浅,且紧邻冲沟,围岩条件极差,特别是2#洞上、下游以及3#洞上游经常出现塌方,施工难度极大。值得一提的是,3月8日晚9点,彼时的俄日水电站工地正下着鹅毛大雪,地质专业李锐突然接到施工单位电话告知3#洞上游出现大规模塌方,立刻以高度的责任心驱车前往掌子面查看围岩状况并制定了相应的施工方案,拟先封闭掌子面,并采用双排超前小导管进行超前支护。现场设代组认真负责、实事求是的工作态度得到了业主分管领导的一致肯定。

        俄日水电站自2016年6月开工至今已三年有余,在参建各方鼎力合作和不懈努力下,工程建设已取得了阶段性的进展。目前,闸首挡水坝段已全部浇至设计高程,厂房枢纽主厂房已施工至水轮机层,并完成三台机组蜗壳吊装,安装间也即将同时开始施工;引水隧洞总长12.086km,已开挖支护约8.8km,整体工程预计明年底实现首台机机组发电。
