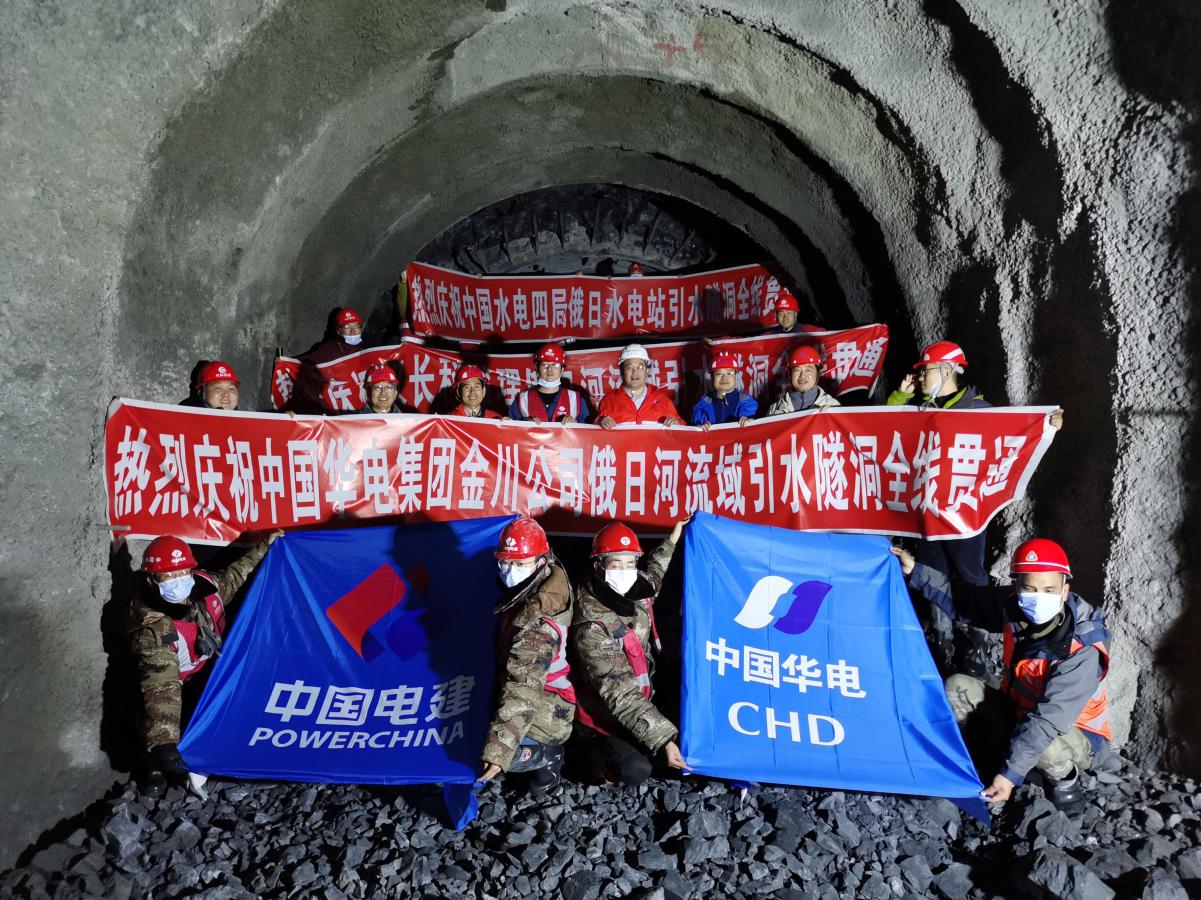

随着最后一声炮响,俄日水电站引水隧洞于2020年12月14日12:00时正式全线贯通。自2016年6月开工以来,经过四年半的紧张施工,引水隧洞终于全线贯通,这是值得庆贺的时刻,同时为明年八月实现首台机组发电目标奠定了扎实基础。
俄日水电站自2011年中标以来,经预可、可研、招标等阶段,施工也接近5年,10年的坚守,换来现在引水隧洞的贯通,参与俄日电站建设的每位人员心情是激动的,尤其是现场设代人员,从工程开工以来,地质、水工工作人员从未间断,一直坚守工地,用高效、专业、务实的态度服务工程、服务业主,并且服务将持续至电站顺利发电,为他们的坚守鼓掌,同时祝贺俄日水电站引水隧洞顺利贯通!
工程阶段重难点概述:可研阶段,俄日水电站引水隧洞总长12.917km,共布置了7个施工支洞,支洞长为3.075km。施工阶段,主洞长不变,施工支洞布置根据现场地形地貌及征地移民限制条件,优化调整为6个,支洞长为1.989km。俄日水电站引水隧洞施工主要有以下几大重难点,解决好重难点成为隧洞按期贯通的决定性因素。
一、7#支洞
可研阶段,7#支洞作为压力钢管下平段洞挖、后期压力管道运输及安装通道。由于洞口设置在俄日乡英布汝村斜下方(垂直高度约300余米),当地村民怕开挖放炮对房屋造成影响,一直受到当地村民阻扰,无法施工,多次协商未果。鉴于此,业主方要求7#支洞能否重新找位置,以不影响引水隧洞压力管道段施工。通过现场查勘,因压力管道下平段高程太低,重新找位置基本不可行。设计通过对压力管道段施工进度进一步分析认为,压力管道施工不是工程关键线路,7#支洞作为压力管道下平段开挖、压力管道运输安装通道,但是下游距岔管位置仅150m左右,如果充分利用岔管段,合理安排施工,解决好这150m开挖,压力管道运输安装问题,是可以很好解决压力管道段施工问题的。于是设计人员提出扩挖3#岔管作为压力管道下平段施工通道的方案,优化取消7#施工支洞,这一方案得到了现场各方的高度认可。
二、4#支洞与5#支洞主洞段
4#支洞与5#支洞之间主洞长约4km,加上施工支洞长度,单断面控制长度超2.0km,工程地处高海拔地区,施工降效很大。能否尽量减短两支洞之间主洞长度,加快施工进度,是设计不得不考虑的问题。通过多次现场查勘,5#支洞可以往上游设置,虽然施工道路长度有所增加,但是支洞控制段主洞可以减少约300m,从而减短了施工降效段长度,加快了施工进度,使得此段本来为引水隧洞关键线路的,变得不在关键线路上。5#支洞位置的调整,给施工带来了直接的经济效益。
三、2#施工支洞上游及3#支洞主洞段
2#上下游与3#之间主洞,基本为Ⅳ、Ⅴ类围岩,特别是2#支洞上下游段,主洞开挖经常塌方,进度非常缓慢,基本上是两天一小塌,三天一大塌,部分时间现场设代一天要往掌子面跑2、3次,同时邀请了相关专家进行咨询,即便如此,施工情况也未得到根本性的转变。此时引发业主、四川公司领导发出疑问,洞轴线是否可以适度调整?针对这一情况,现场设代对2#上下游与3#之间主洞之间地质及施工情况专门写了一个补充说明:
1、从可研报告地质描述看,本洞段岩性为三叠系上统侏倭组(T2z2)极薄至薄层含碳砂质板岩(现场实际揭露情况也如此),并穿越烧热向斜核部,岩体相当破碎,以极不稳定围岩的Ⅴ类围岩为主,极少部分为Ⅳ类围岩,分布范围很广。
2、从地形地貌看,此段山势平缓,冲沟发育(磨药沟、鸦落沟、耕水沟、学校沟四条冲沟),并且常年有水,受地表水影响很大,岩体会更加破碎。目前,2#洞上下游掌子面基本均处在冲沟正下方,岩石条件不好,也在意料之中。
从以上描述来看,洞轴线是否调整,并非解决问题的关键,因为轴线移动主洞地质条件不能得到根本性的改变(2号施工支洞(200m长)施工未发生塌方,也验证了并非覆盖及轴线问题,2#施工支洞处于山脊处,受地表水影响较小),目前,更好地解决方式就是要做好隧洞开挖支护地及时性和有效性。
及时性就是要按规程规范、设计支护措施进行施工,隧洞开挖必须严格按照50cm进尺进行开挖支护,开挖完成后立刻素喷3~5cmC25混凝土进行封闭,在规定时间(一般40至50分钟)完成拱架安装,严格按照短进尺、弱爆破、强支护进行开挖支护。有效性就是从原先的施工来看,对于塌方段的处理采用大管棚方案是有效的,对于其他洞段采用超前锚杆(或者超前小导管)的开挖支护方案是合理有效的,目前塌方段采用大管棚处理方案应该也是没有问题的,但是经常塌方的原因是深层次的。
及时性和有效性都要基于有一个专业性、高素质的施工队伍,只有这样,才能保证各工序得到有效衔接,才能把此洞段顺利开挖完成。业主详细了解补充说明后,打消了通过调整洞轴线方案,达到加快施工进度的疑虑。同时也了解到,根本问题在于施工,而非设计方案本身。为解决这一问题,寻求合理解决办法,业主牵头,设计、监理、施工四方专门开了Ⅳ、Ⅴ类围岩专题会,达成了共识,提出了风险管控制度:Ⅳ、Ⅴ类围岩按设计参数进行施工,塌方由施工单位自行承担处理(费用),方案参照设计方案。每周在规定的开挖进尺外业主给予奖励,Ⅳ围岩每多挖1m奖励1500元、Ⅴ类围岩每多挖1m奖励3000元,奖励以措施费的形式下发。此方案实施以后,隧洞也不塌方了,进度也上来了,皆大欢喜!
